Kết quả thực hiện chỉ thị số 3701/CT-TCĐBVN ngày 21/8/2013 trên QL38B

Ngày 08/10/2013:
* Hạt 1 QL38B Công ty TNHH 248: Vẫn chưa triển khai thi công tiếp.
* Hạt 2 QL38B Công ty TNHH 248: Tiếp tục thi công đào và sửa lại rãnh từ Km140+230 - Km141+00 (trái và phải tuyến) = 300md
* Hạt 5 Công ty TNHH 240: Tiếp tục thi công từ Km32+210 - Km32+310 (Trái tuyến) = 100md; Km33+310 - Km33+400 (phải tuyến) = 90md; Km33+450 - Km33+500 (Phải tuyến) = 50md; Km33+600 - Km33+640 (phải tuyến) = 40md; Km33+390 - Km33+410 (phải tuyến) = 20md;
Tổng cộng trong ngày 8/10/2013 thực hiện 300md

Ngày 07/10/2013:
* Hạt 1 QL38B Công ty TNHH 248: Vẫn chưa triển khai thi công tiếp.
* Hạt 2 QL38B Công ty TNHH 248: Tiếp tục thi công đào và sửa lại rãnh từ Km140+00 - Km140+070 (phải tuyến) và Km140+005 - Km140+230 (trái tuyến);
Một số hình ảnh thực hiện





* Hạt 5 Công ty TNHH 240: Tiếp tục thi công từ Km32+310 - Km32+410: 100md; Km33+785 - Km33+910: 125md; Km33+640 - Km33+700: 60md
Tổng khối lượng thực hiện trong ngày: 285md

Ngày 06/10/2013:
* Hạt 1 QL38B Công ty TNHH 248: Vẫn chưa triển khai thi công tiếp.
* Hạt 2 QL38B Công ty TNHH 248: Nghỉ (do không thuê được máy đào), dự kiến ngày 7/10/2013 tiếp tục triển khai thi công tiếp.
* Hạt 5 Công ty TNHH 240: Nghỉ do máy đào bị hỏng, dự kiến ngày 7/10/2013 tiếp tục triển khai thi công tiếp.

Ngày 05/10/2013:
* Hạt 1 QL38B Công ty TNHH 248: Vẫn chưa triển khai thi công tiếp.
* Hạt 2 QL38B Công ty TNHH 248: Nghỉ (do không thuê được máy đào), dự kiến ngày 7/10/2013 tiếp tục triển khai thi công tiếp.
* Hạt 5 Công ty TNHH 240: Tiến hành đào và sửa lại rãnh từ Km33+700 đến Km34+090 (phải tuyến) được 390md.
Một số hình ảnh đào rãnh trên QL38B






Ngày 04/10/2013:
* Hạt 1 QL38B Công ty TNHH 248: Vẫn dừng thi công do chưa làm việc được với chính quyền địa phương. Yêu cầu Hạt 1 phải khẩn trương làm việc với chính quyền địa phương, tuyên truyền chỉ thị số 3701/CT-TCĐBVN ngày 21/8/2013 của Tông cục trưởng Tổng cục đường bộ Việt Nam xuống từng địa phương, từng hộ dân để khẩn trương thực hiện.
* Hạt 2QL38B Công ty TNHH 248: Tiếp tục thi công đào rãnh từ Km139+900 - Km140+300 (trái và phải tuyến) = 400md.
* Hạt 5 Công ty TNHH 240: Tiến hành đào từ Km 34+00 - Km34+400 = 400md
Một số hình ảnh thực hiện

Một số lưu ý: Qua kiểm tra của Văn phòng hiện trường nhận thấy: Việc đào rãnh của Hạt 5 QL.38B đang triển khai tương đối tốt. Tuy nhiên việc triển khai cần lưu ý đến kích thước hình học của rãnh chưa đảm bảo (Độ dốc 2 cạnh rãnh chưa đảm bảo, rãnh chưa phải là rãnh hình thang cân) Lề đường cạnh rãnh chưa được san gạt đảm bảo độ dốc lề. Do đó Yêu cầu Công ty tiếp tục chỉ đạo thực hiện với phương châm "Làm tới đâu, đạt tới đó" Tránh tình trạng làm đi, làm lại dẫn đến thiệt hại về kinh tế. Vì vậy các đoạn đã được triển khai. Công ty cần cử nhân công san sửa lòng rãnh, lề đường đảm bảo yêu cầu kỹ thuật.

Ngày 03/10/2013
* Hạt  1 QL38B Công ty TNHH 248: Vẫn  dừng thi công và làm việc với chính quyền địa phương
* Hạt   2 QL38B Công ty TNHH 248: Tiếp tục thực hiện công tác đào và sửa chữa đoạn rãnh đã đào tháng 8 từ Km139+500 - Km139+900 (trái + phải tuyến) = 800md
Một số hình ảnh thực hiện đào rãnh ngày 03/10/2013



* Hạt 5 QL38B Công ty TNHH 240: Vẫn chưa triển khai công tác đào rãnh trên tuyến


Ngày 2/10/2013
Hạt 1 QL38B Công ty 248 tiến hành đào tại Km 49+100 chiều dài 50m
 Mũi thi công gặp phải sự cản trở quyết liệt từ người dân sống hai bên đường và chính quyền địa phương nên đã phải tạm dừng

 Hạt 2 QL38B Công ty 248




LÝ TRÌNH VỊ TRÍ KHỐI LƯỢNG
(m)
T P
Km138+820÷Km138+920 x 100
Km139+20÷Km139+50 x 30
Km139+100÷Km139+180 x 80
Km139+240÷Km139+280 x 40
Km139+420÷Km139+450 x 30
Km139+460÷Km139+520 x 60
Km139+490÷Km139+560 x 70
Km139+530÷Km139+570 x 40
Km139+530÷Km139+900 x 370

 Một số hình ảnh:







Một số lưu ý: Qua kiểm tra của Văn phòng hiện trường nhận thấy: Việc đào rãnh của Hạt 2 QL.38B đang triển khai tương đối tốt, quyết liệt. Tuy nhiên việc triển khai cần lưu ý đến kích thước hình học của rãnh chưa đảm bảo (Độ dốc 2 cạnh rãnh chưa đảm bảo, rãnh chưa phải là rãnh hình thang cân) Lề đường cạnh rãnh chưa được san gạt đảm bảo độ dốc lề. Do đó Yêu cầu Công ty tiếp tục chỉ đạo thực hiện với phương châm "Làm tới đâu, đạt tới đó" Tránh tình trạng làm đi, làm lại dẫn đến thiệt hại về kinh tế. Vì vậy các đoạn đã được triển khai. Công ty cần cử nhân công san sửa lòng rãnh, lề đường đảm bảo yêu cầu kỹ thuật.

Hạt 5 QL38B Công ty 240 chưa có thiết bị để đào rãnh, trên tuyến chỉ có 4 công nhân đang đánh rãnh xương cá

 Rãnh đào trong tháng 9 /2013 ko đảm bảo kích thước
1. Ngày 01/10/2013:
Ngày 01/10/2013 Công ty TNHH MTV 248 bắt đầu triển khai thực hiện công tác đào rãnh trên Quốc lộ 38B (lần 2):
* Hạt 1 - QL38B: Cử cán bộ vào làm việc với địa phương để triển khai công tác đào rãnh trên tuyến. Dự kiến ngày 02/10/2013 đơn vị sẽ bắt đầu triển khai.
* Hạt 2 - QL38B: Tiền hành đào được 520md rãnh từ:
- Km138+380 đến Km138+550 (phải tuyến): 170md
- Km138+380 đến Km138+530 (trái tuyến): 150md
- Km138+560 đến Km138+660 (trái tuyến): 100md
- Km138+610 đến Km138+660 (phải tuyến): 50md
- Km138+710 đến Km138+760 (trái tuyến): 50md

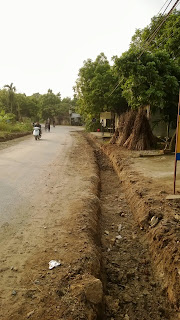

Một số hình ảnh triển khai công tác đào rãnh trên QL38B từ Km138+380 đến Km 138+550


Hạt 5 QL38B Công ty 240 : chưa thực hiện
Văn phòng sẽ tiếp tục cập nhật kết quả thực hiện của các đơn vị.
